語音播報

資料來源:中國科學院山西煤炭化學研究所
1月中旬,山西大同的氣溫已降至零下10攝氏度以下,寒風刺骨,但記者感受到的是另一番火熱。
云岡經濟技術開發區的一間廠房內,剛投產的年產200噸T1000高端碳纖維產線持續運轉中。一束束銀白色的碳纖維原絲在精密設備中穿梭,經過氧化、碳化等工序,最終變成烏黑發亮的高性能碳纖維。
碳纖維是一種輕質高強材料,被譽為“黑色黃金”,在航空、航天、工業制造等領域不可或缺。
曾經,面對技術封鎖和產品禁運,我國高端領域使用碳纖維陷入“斷糧”境地,不少重要尖端裝備“無米下炊”。

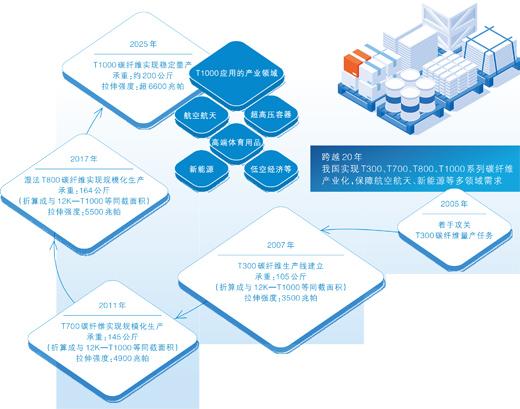

在師昌緒院士呼吁下,我國開始高度重視碳纖維國產化研究,并啟動863計劃項目。其中,T300宇航級碳纖維量產任務主要由中國科學院山西煤炭化學研究所(以下簡稱“山西煤化所”)承擔。
此后,從T300到T1000,從實驗室樣品到工廠噸級量產,一路披荊斬棘,山西煤化所用20年時間走通了這條高端碳纖維的國產化之路。
破局——
與時間賽跑,3年實現T300宇航級碳纖維量產
2005年春季的一天,北京郊區的寬溝會議中心,山西煤化所時任所長孫予罕接到了一個“不可能完成的任務”——必須在2008年6月30日前實現T300宇航級碳纖維量產。
“T300”是日本東麗公司研發的碳纖維牌號,“T”代表拉伸強度,后面的數字越大,碳纖維的力學性能指標就越高。
日本東麗T300從實驗室到實現量產用了15年,而中國要用3年實現,有可能嗎?沒有任何經驗可循,完全從零起步,所有人心里都沒底。
當時,山西煤化所在高性能碳纖維研制方面已有30多年的積累,是中國科學院最早研究碳纖維的研究所之一。盡管如此,T300碳纖維對所里而言仍處于“有樣品無產品”狀態。
“制備幾根絲沒問題,但是要批量生產,還要滿足極其苛刻的指標要求,很難。”山西煤化所研究員呂春祥回憶,“坦白說,大家當時連‘宇航級’包含哪些性能指標都不是十分清楚。”
使命在肩,唯有前行。
經過迅速研判,孫予罕團隊做了個大膽的決定:不跟日美走“連續聚合法”的老路。那種工藝像一條沒有岔路的高速路,一旦出錯,整條線都得停擺排查。最終,團隊選擇了“間歇聚合法”,像走臺階,一步錯了立刻調整,哪怕多走幾步,至少能看清方向。但這也意味著要面對“參數迷宮”——溫度差1攝氏度、壓力多0.1兆帕,都會讓碳纖維斷絲。
頂著巨大壓力,團隊成員們一頭扎進實驗室,支起行軍床。“每天要記錄上百組數據,再把錯誤參數一個個劃掉。”有老研究員回憶,“最苦的時候,一天做20次實驗,手指泡在化學藥劑里脫皮,半夜驚醒都在想‘是不是紡絲速度沒調好’。”
與此同時,在太原小店中試基地,原絲工程化試驗線建設也在展開。
這場攻堅戰并非孤軍奮戰。中國科學院統籌協調多家院屬單位協同發力:化學研究所研制油劑,上海有機化學研究所、長春應用化學研究所承擔上漿劑研制工作。
在大家共同努力下,一個個節點任務如期完成。
2007年6月,T300碳纖維中試取得階段性成果。
2007年9月底,規模和產能更大的原絲線和氧化碳化產線在江蘇揚州建成。
…………
2008年6月30日,國家要求的最后期限,江蘇揚州產線車間里,第一卷穩定量產的T300宇航級碳纖維緩緩卷出。自此,我國也成為繼日本、美國之后第三個可以自主生產宇航級碳纖維的國家。
那天,沒有任何慶祝。大家只是把材料樣本小心翼翼包好,連夜送往北京——每個人深知,這只是開始。
此后,在全行業共同努力下,我國高性能碳纖維技術接連取得突破,T700、T800等牌號的碳纖維逐步實現突破和量產。
攀高——
新一代自主化技術研發要大步向前,決不能退縮
在國家政策與產業計劃的支持下,我國高性能碳纖維生產工藝技術、裝備技術及應用等取得了較大進展,但碳纖維行業相關技術水平總體上仍然落后于美、日等發達國家,關鍵領域碳纖維尚未實現單線數百噸級的穩定化生產。
“要滿足高端裝備用碳纖維及其復合材料全面自主保障需求,必須突破高強碳纖維低成本規模化生產技術、高強中模碳纖維及高強高模碳纖維穩定化生產技術。”山西煤化所副所長、項目負責人張壽春說。
碳纖維領域真正的“珠峰”是T1000及其以上級別的高性能碳纖維。這種能承載約200公斤載荷的超細纖維,拉伸強度超6600兆帕,對國之重器至關重要。
于是,瞄準這座更高的“山峰”,張壽春帶領山西煤化所團隊開始新的征程。
T1000高性能碳纖維的制造工藝叫做干噴濕紡,業內稱之為“分水嶺工藝”,也是國外封鎖最嚴密的核心技術之一。
“簡單說,干噴濕紡就是把高分子膠液從噴絲板擠出來,讓液態細流在空氣中‘飛’幾毫米,再進凝固浴。”張壽春說。
別小瞧這幾毫米,可難倒了無數工程師:大型設備噴絲板上密布成千上萬個微米級微孔,高壓流體高速噴涌,相當于數萬根細流同時穿過空氣層,不能有一絲抖動。工業環境中,機器震動、空調氣流、液面波動等都可能導致細絲斷裂。一根絲出問題就會影響周圍成百上千根,造成原材料批量報廢。
依然是沒有任何參數可參考,從零起步。
“由于技術封鎖,我們每一步都是在摸著石頭過河。雖然艱辛,但新一代自主化技術研發要大步向前,決不能退縮。”張壽春說。
在一次研究討論中,團隊成員突然來了靈感。“這干噴濕紡工藝的過程不就類似咱們山西常吃的饸饹面的做法嗎?把饸饹床往鍋上一架,把和好的面放進去擠壓。面和得軟硬不一樣,做出來的口感就不一樣。咱們就想想怎么把面和得軟硬適中,不容易往篩板上粘。”
絞盡腦汁進行研究方案設計與論證,專家和組員一次又一次研討交流,思路不斷完善、技術不斷迭代,3年多時間里,無數日夜堅守與失敗嘗試后,團隊終于成功自主研發出干噴濕紡工藝,并實現了T1000的實驗室制備。
融合——
零下20攝氏度的車間里,“撕破”最后一道封鎖線
新的難題又隨之而來:實驗室樣品與工業化量產之間,橫亙著一條工程化鴻溝,僅憑一家之力難以跨越。
就在這時,山西華陽集團成為重要合作伙伴。山西華陽集團前身為山西陽泉煤業,曾躋身世界500強,擁有全國最大無煙煤生產基地。
作為老牌國企,華陽集團正在積極進行轉型探索,進軍高性能碳纖維產業成為新的方向。
“我們的核心優勢是擁有比較完善的煤化工產業鏈和生產管理經驗。”山西華陽碳材科技有限公司副總經理劉勛說。
一邊是有資金、懂工程卻需要核心技術注入的企業,一邊是有技術卻缺產業化能力的科研團隊,雙方一拍即合。
2022年,大同市政府、山西華陽集團、山西煤化所共同簽訂協議,在大同共建高性能碳纖維生產基地。
2024年,項目正式邁入施工建設階段。張壽春團隊、華陽集團工程師團隊組成聯合團隊,第一時間進駐大同基地。恰逢寒冬,車間溫度零下20攝氏度,設備凍得漏油,他們裹著軍大衣安裝設備和調試參數,一守就是數月。
產業化過程充滿挑戰。
最險的一次,噴絲板剛換上,上千根絲突然集體斷裂。團隊排查3天,發現是管道坡度差了0.5度,導致膠液流動不均。“就像用吸管喝奶茶,角度不對就吸不上來。”張壽春說。
2025年11月,大同基地的T1000高性能碳纖維實現穩定量產。當第一卷材料下線時,華陽的老工人摸著絲卷,心情激動。
一條200噸/年的T1000產線,從動工到竣工僅用了17個月。速度背后,是堅持產學研用一體化推進路徑與“政企研”協同創新模式的助力。
張壽春說:“通過緊密合作,科研人員和企業人員形成了高效的工作團隊,共同克服了產線建設過程中的各種困難,確保了項目順利推進。”
山西煤化所高級工程師王飛是碳材項目的現場負責人,2024年9月進駐現場后,他就一直奮戰在一線。“每天下午6點左右,我們都要在現場開個碰頭會,包括設備廠家人員和企業技術人員。會上,大家報告各車間的進展、安裝進度、施工難度等,遇到什么問題就一起討論,及時解決。”
有時也會產生分歧。比如,在對溫度壓力的控制方面。科研人員對精度的要求往往非常高,需要控制在0.2度就必須是0.2度,而有些企業人員對此卻不太能理解:“為什么非得那么精確,差一兩度不可以嗎?”
“經過溝通磨合,大家的認識最終達成一致,合作也越來越默契與順暢。”王飛說。
參與了從T300到T1000高性能碳纖維的研發過程,張壽春也有不少思考。“下一代產品一定得提前布局。碳纖維從基礎研究到產業化整個流程很長,想要在一兩年就有一個大的飛躍提升是很難的。”
未來幾個月內,項目將完成生產線所有設備的調試優化工作。這里將成為國內高端碳纖維材料的重要生產基地,并有望為戰略性新興產業發展提供國產關鍵原材料支撐。
“這場與時間的角逐,我們仍在路上。”張壽春說。
(原載于《人民日報》?2026-01-19?19版)
